Projets réalisées
L’élargissement et la rénovation de l’hôpital St Gabriel a nécessité des investissements importants, tant financiers que humains, dans le courant des dernières années. Ces efforts ont été rendus nécessaires en raison de l’extension des activités hospitalières . En effet l’hôpital St Gabriel est le seul hôpital régional d’importance majeure ; c’est un hôpital qui a trouvé sa place sur le plan national pour garantir les soins médicaux. Les bâtiments souvent vieux de 50 ans avaient besoin d’une remise à neuf profonde.
1990 | Transformation et agrandissement de la policlinique - OPD | 172.894.00 € |
1992 | Reconstruction de la policlinique – équipement |
36.840.00 € |
OPD signifie « out patient department » : c’ est une unité de soins comparable à une policlinique telle qu’on la connaît ailleurs. Les unités au sein de l’hôpital telles le laboratoire, les consultations de médecin, la radiologie et les lieux de traitement comportent aussi des postes où les médicaments sont délivrés aux patients car il faut savoir qu’au Malawi les malades viennent régulièrement à l’hôpital chercher les médicaments qui leur sont destinés. Les bâtiments anciens trop exigus et ne correspondant plus aux normes d’hygiène actuelles ont rendu nécessaires la construction d’un nouveau pavillon. |
||
1999 | Agrandissement des salles communes au sein de l’hôpital pour l’isolement des malades atteints de tuberculose pulmonaire. | 31.400.00 € (1) |
1999 – Jusqu’en cette année les malades tuberculeux partageaient les mêmes locaux avec les malades atteints d’autres maladies ce qui entraînait manifestement des risques d’infection. Les bâtiments réservés aux femmes de même que ceux réservés aux hommes furent allongés. De cette façon de nouvelles chambres comportant 6 lits chacune ont pu être aménagées et servent à l’isolement des malades tuberculeux. | ||

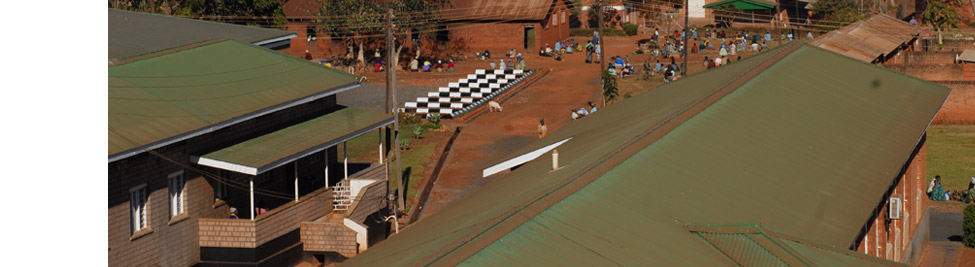

2001 – 2003 | Rénovation du toit de l’hôpital St Gabriel |
245.950.00 € |
On constata que pendant la saison de pluie il y eut des infiltrations d’eau de pluie dans les salles des malades. L’étanchéité de la toiture étant devenue insuffisante il a fallu remplacer toute la toiture. À cette occasion le niveau supérieur de l’hôpital a été rehaussé de 1,5 m ; ceci pour améliorer la circulation de l’air à l’intérieur des salles. (1) |
||
2003-2006 | Rénovation des chambres des malades |
215.330.00 € |
Le nombre des chambres d’isolement des malades s’est révélé rapidement insuffisant En effet souvent les malades se présentant à l’hôpital souffraient de maladies dont le diagnostic n’était pas évident à l’admission. S’ils étaient porteurs de maladies infectieuses, bactériennes ou parasitaires ces malades constituaient un risque infectieux majeur pour les autres malades hospitalisés dans la même chambre resp. dans le même service. Cet état de chose nous a amené à construire des chambres individuelles ayant leur propre sanitaire. Ces chambres peuvent aussi être occupées par des malades pouvant se permettre l’hospitalisation dans ces conditions plus confortables. Cette mesure permet à l’hôpital d’augmenter quelque peu ses revenus. |
||
2004-2007 | Assainissement de l’approvisionnement en eau et de l’évacuation des eaux usées | 141.298.30 € |

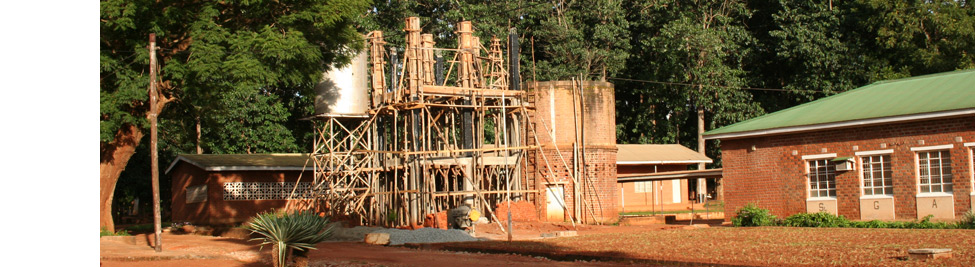

Tout l’équipement du système de distribution de l’eau a été rénové. Toutes les installations sanitaires telles que toilettes et douches furent rénovées. Les conduites d’eau – arrivée et évacuation de l’eau – furent remplacées. Tous les bâtiments sont approvisionnés par de l’eau propre. Les bassins de retenue des eaux usées trop rapprochés des habitations ont été supprimés et 3 autres bassins reconstruits plus à l’écart. On a foré deux puits servant aux personnes accompagnatrices des malades hospitalisés pour que celles-ci puissent en faire profiter leurs malades. Ces puits sont aussi à la disposition des habitants des villages avoisinants. À cette occasion on constata que Namitete dispose encore pour de longues années à venir de quantités suffisantes d’eau potable. En dernier lieu on installa des conteneurs d’eau potable garantissant les besoins en eau de tout le secteur. Il convient de remarquer que le secteur de Namitete n’englobe pas seulement l’hôpital St Gabriel mais aussi de nombreux autres immeubles : une buanderie, une cuisine où les membres de famille des malades hospitalisés préparent les repas des malades, les immeubles où habitent et dorment les personnes accompagnatrices, une cuisine pour la préparation des repas destinés aux enfants souffrant de malnutrition resp. de dénutrition et de locaux où vivent et dorment les employés de l’hôpital. |
||
2008 | Nouveau système de drainage des eaux de pluie |
108.400.00 € |
Nouveau système de drainage des eaux de pluie L’hôpital St Gabriel est situé sur un terrain en pente ce qui a comme conséquence qu’ à chaque saison de pluie certaines salles de malades en particulier celles réservées aux enfants sont inondées. Il a fallu procéder à l’évacuation des enfants et de leurs mères. Les conduites d’eau servant à leur évacuation avaient été installées d’une manière vicieuse et étaient incapables de transporter les quantités énormes d’eau de pluie. Le système d’évacuation de l’eau fonctionne actuellement bien. Il n’y a pas eu de catastrophe au cours des deux dernières années grâce à l’appui financier de la Commission Européenne. Ceci ne constitue qu’un exemple parmi d’autres des mesures de rénovation entreprises sur l’emplacement de l’hôpital. Les responsables de l’hôpital St Gabriel sont à la recherche de donateurs. Les travaux énumérés plus haut ont tous été financés par l’ONG « Eng oppen Hand fir Malawi » . |
||
2008-2013 |
Amélioration des conditions de vie des villageois de Chinyata dans la région Waliranji, District Namitete au Malawi 288. 501,00 € |
|
Graçe aux cliniques mobiles dans les villiages avoisinants de l'hôpital St Gabriel, le personnel soignants se rendait compte de la situation parfois précaire de quelques villagois. Ceci les a poussé à réflicher sur d'autres activités de support encore plus proches de la population. Ainsi ce projet a été mis en place et qui prévoyait 3 volets:
Voci ce qui a été réalisé: EAU:
AGRICULTURE: A la fin du projet, un total de 1005 personnes a participé directement aux activités et aux formations liées à l’agriculture réparties sur les activités suivantes :
EDUCATION:
|
||
2010-2011 | Aménagement et expansion du Out-Patient-Department (2) 354.659,00 € |
|
Vu le nombre accroissant des patients qui viennent prendre recours aux service à l'hôpital St Gabriel et afin de garantir des soins dans des conditions d'hygiène et de sécurité correctes, le service de la policlinique a dû être aménagé et aggrandit. Aujourd'hui la prise en charge des patients se fait dans de trèsbonnes conditions | ||
2011-2012 | Assistance technique de l'hôpital St Gabriels | |
Suite aux agrandissements de l'hôpital, les exigences techniques ont aussi augmenté. Le personnel du service de maintenance de l'hôpital a fait appel pour un soutient qui leur permettrait de faire face à ce grand défi. Ainsi est né un premier projet de renforcement des capacités du personnel et qui a d'ailleurs trouvé une suite dans le projet "Capacity building". Le personnel technique de la "Zithaklinik" a realisé plusieurs missions sur place pour encadrer et former leurs collègues de l'Hôpital St Gabriel. En même temps ils ont préparé et aidé à mettre en place la nouvelle installation photovaltaïque. |
Tous les projets ont pu être réalisés grâce au co-financement à 66,66 % par le gouvernement luxembourgeois
(1) Avec le soutien financier de l’administration communale de la ville de Luxembourg
(2) Avec le soutien de la Fondation Ste Zithe
